安曇野市穂高の新築住宅 A様邸 2014.2.28

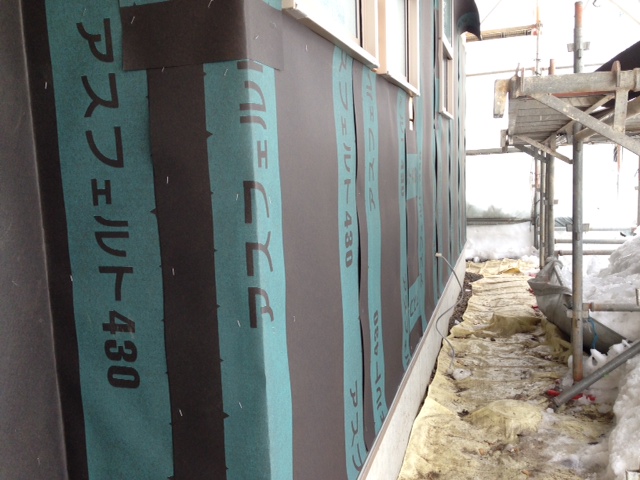

本日より、壁匠トーワさんによる外壁の左官工事が始まりました。 明日中には全面の防水紙および波ラス網の設置が完了します。 つづけて下塗りに入れればいいのですが、天候が心配なところです。 庭の工事も控えているため、3月いっぱ
本日より、壁匠トーワさんによる外壁の左官工事が始まりました。 明日中には全面の防水紙および波ラス網の設置が完了します。 つづけて下塗りに入れればいいのですが、天候が心配なところです。 庭の工事も控えているため、3月いっぱ
新しいイメージシートを設置しました。 雨どいを設置し屋根工事は完了しました。 明後日からは左官工事が開始されます。 壁匠トーワさんとの打合せも済み3月中には漆喰の外壁が仕上がる予定となっています。

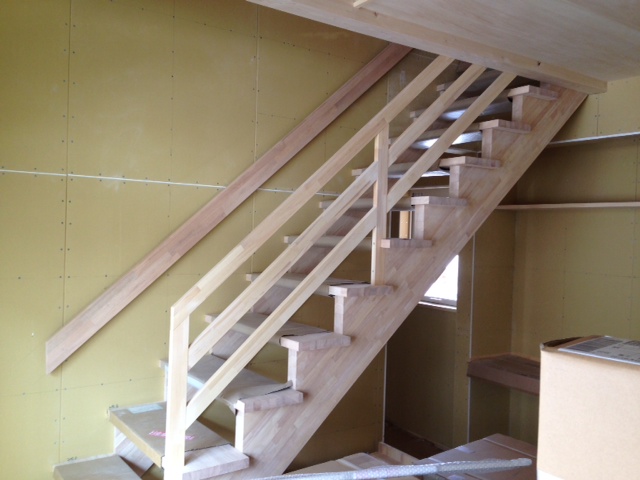

先日で大工工事は完了しています。 雪の都合で納入が遅れ後回しになっていた階段も完了しました。 手摺のデザインも施工図通りに完了しています。 本日はタカラスタンダードキッチンの施工を行っています。 あわせて、クロス
先週には終わる予定だった大工工事でしたが、先日の雪の影響で大工さんが現場に来れず 本日より再開をしています。 再開はしましたが、建材も雪の影響で入らずといった状況です。 建材さえはいれば明日には完了をさせたいと思っていま

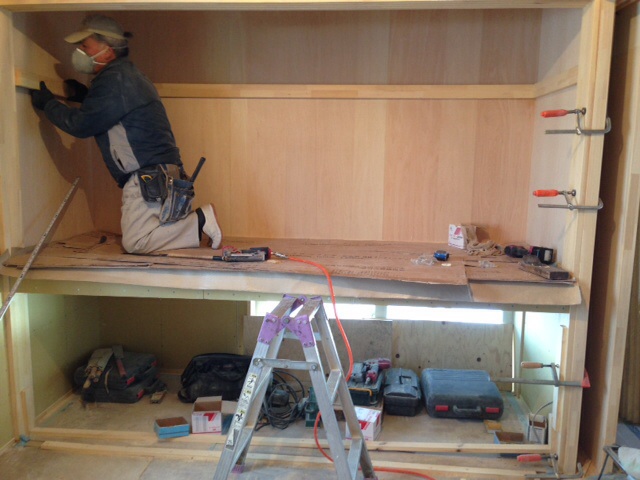

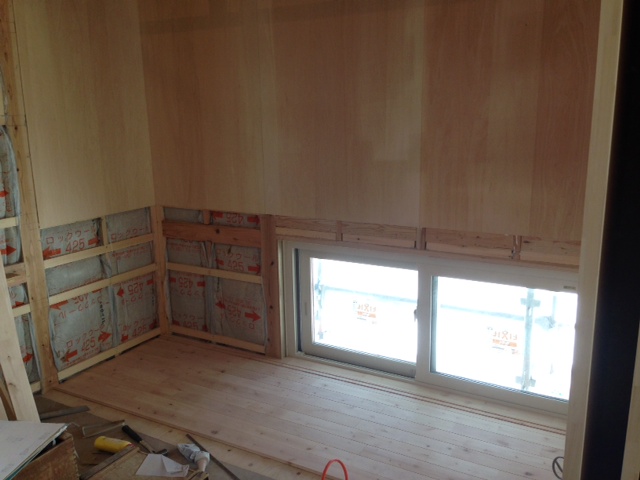

建具枠を施工すると共に石膏ボード貼りを進めています。 明日にはほぼ貼り終えそうなペースです。 次の工程は棚板や手摺などの施工になります。

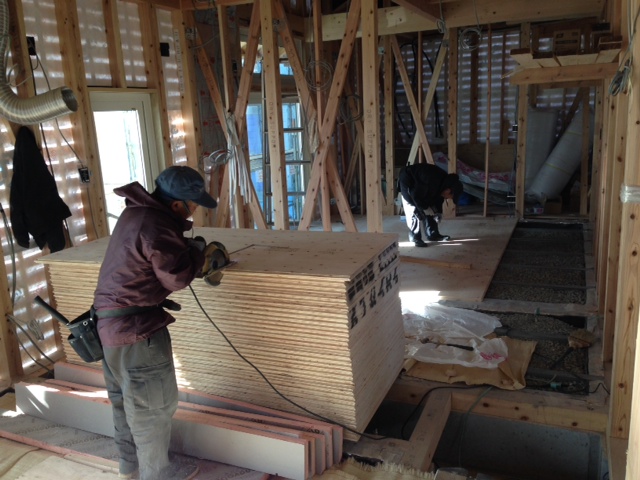

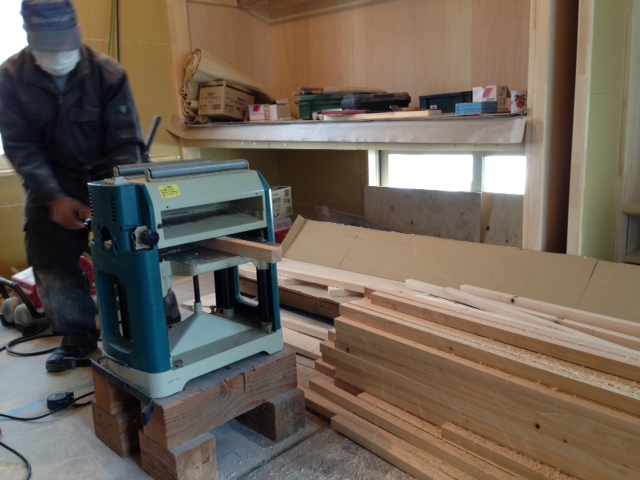

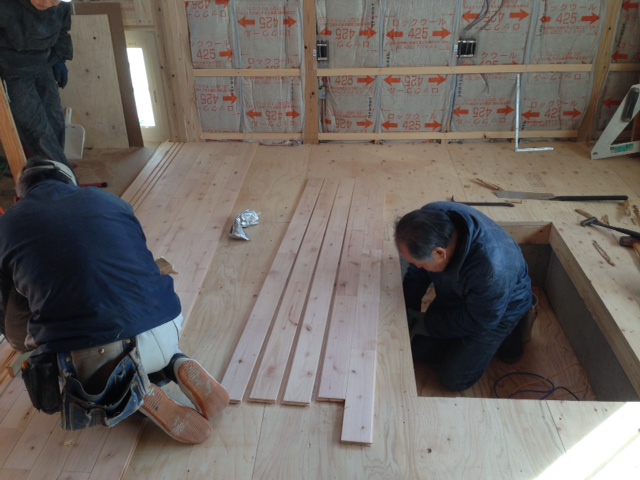

天井の化粧合板貼りが終了し床板を貼り始めています。 今回は大工が6人。 現場の中では棟梁が指揮をとり、ロスのないように大工工事を進めています。 明日からは壁の石膏ボードも貼りだします。

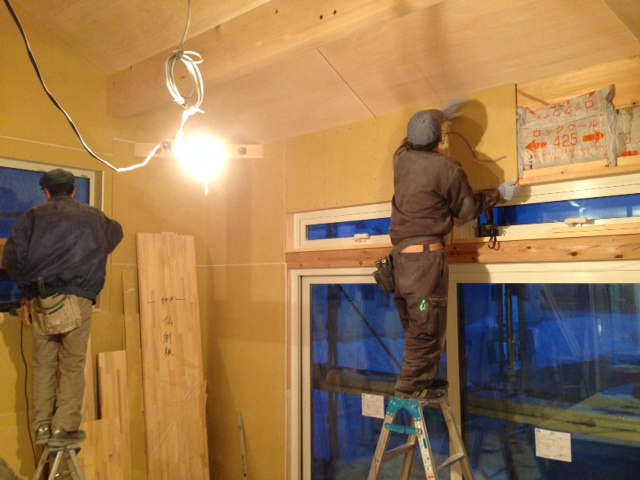

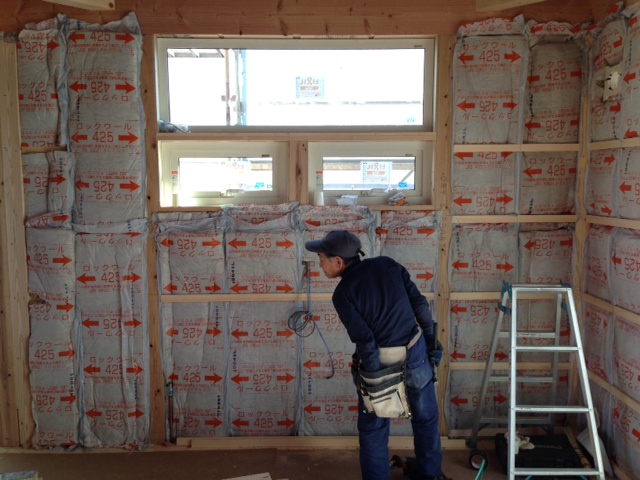

本日は壁の断熱材をいれています。 手間が掛ってもキレイに充填することで内部結露を防止します。 来週は環の住まいの断熱検査を実施します。

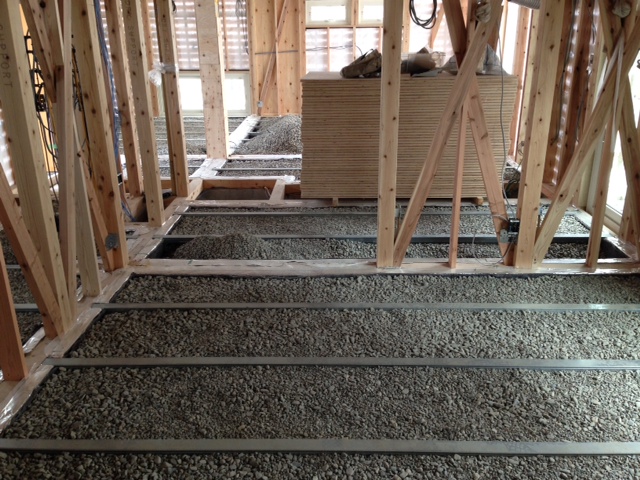

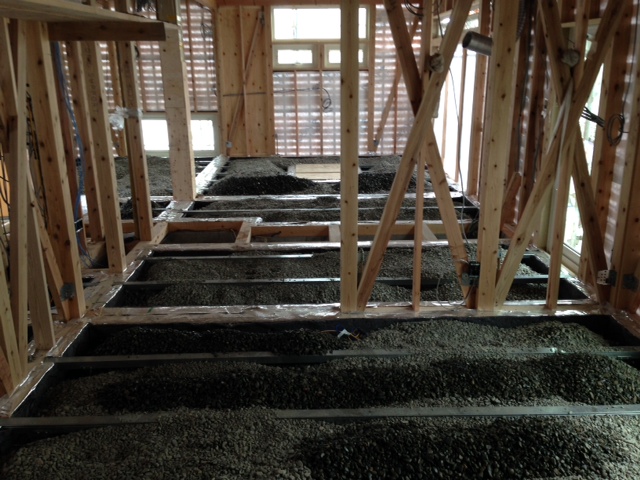

本日より大工工事が再開しました。 合板を貼り蓄熱砂利を塞いでいます。 足元が良くなれば、断熱材や床板を搬入していきます。 エアコンの想定される位置にあらかじめスリーブ配管と下地をいれておきます。 後施工では防水上の不安
* * * * * こちらの工事は完了しました * * * * * 安曇野市穂高 A様邸は 平成26年4月にお引渡しさせていただきました。 お家が出来上がるまでは こちらからご覧いただけます≫

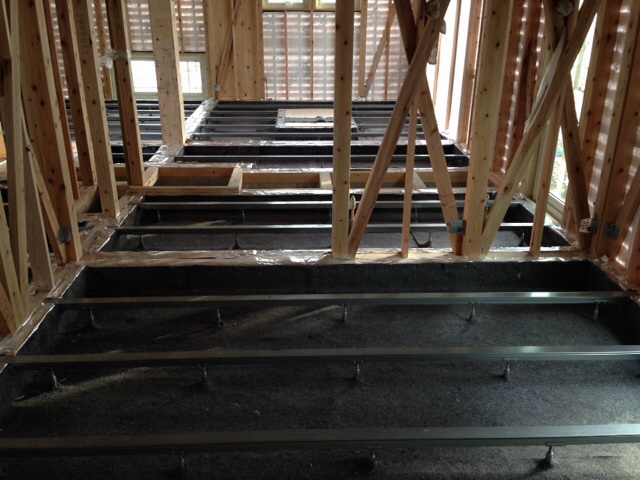

オンドルエコノ蓄熱砂利の強制乾燥が終了しました。 7日間強制的に通電をし砂利を温め乾燥をさせました。 次の工程で床の合板を張るために、砂利の不陸整正を行いました。 その他、ユニットバスの施工完了を確認しました。

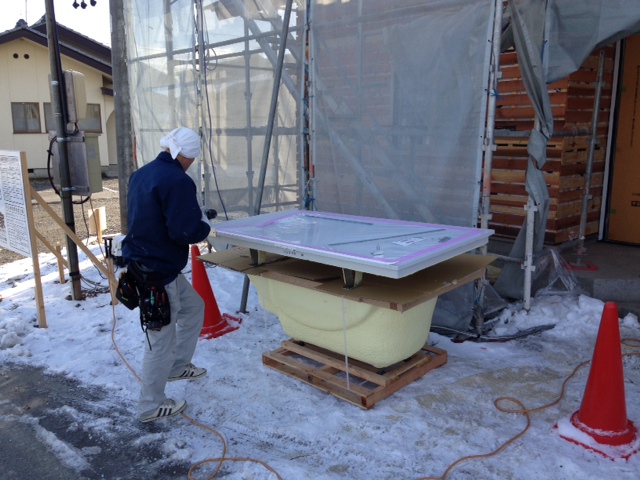

外部では引き続き屋根工事を進めています。 大工工事がお休みのうちにシステムバスの設置を行います。 タカラスタンダードの防振架台の設置などの確認を行いました。
内部はオンドルエコノの蓄熱砂利を乾燥しています。 乾燥期間は5日間程度、12日までの予定です。 砂利が乾燥するまで大工工事はしばらく休工とします。 外部は屋根葺きが開始されます。
オンドルエコノの工事を進めています。 保温材などの敷き込みは終了し、1/6日よりヒーターを敷設します。 外部ではラス板の施工が終了しました。
家づくりのことなら、
なんでもお気軽にお尋ねください
お電話でもお気軽にご連絡ください
※ 受付時間 8:45 〜 17:00
本社 ショールーム
〒390-0874 長野県松本市大手2-8-6
Tel 0263-39-8822 Fax 0263-39-8823
ワークショップ
〒390-1301 長野県東筑摩郡山形村 5687-8
Tel 0263-98-3855 Fax 0263-98-2347
copyright2018 kizokunoie
